Работа с актом. Технадзор
АС Выполнение
Список актов выполненных работ

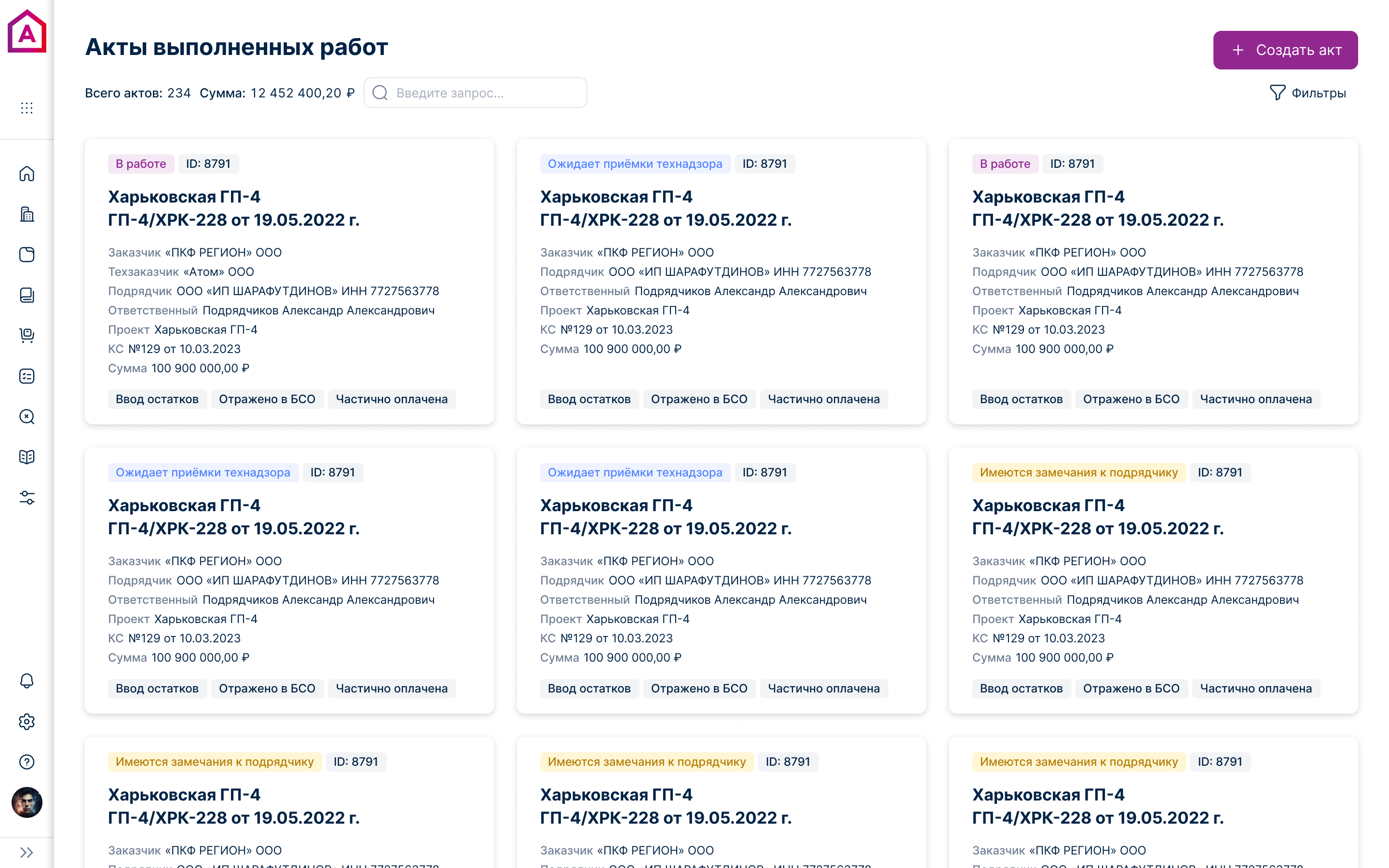

После авторизации вы попадаете на страницу со списком актов выполненных работ
Статусы актов

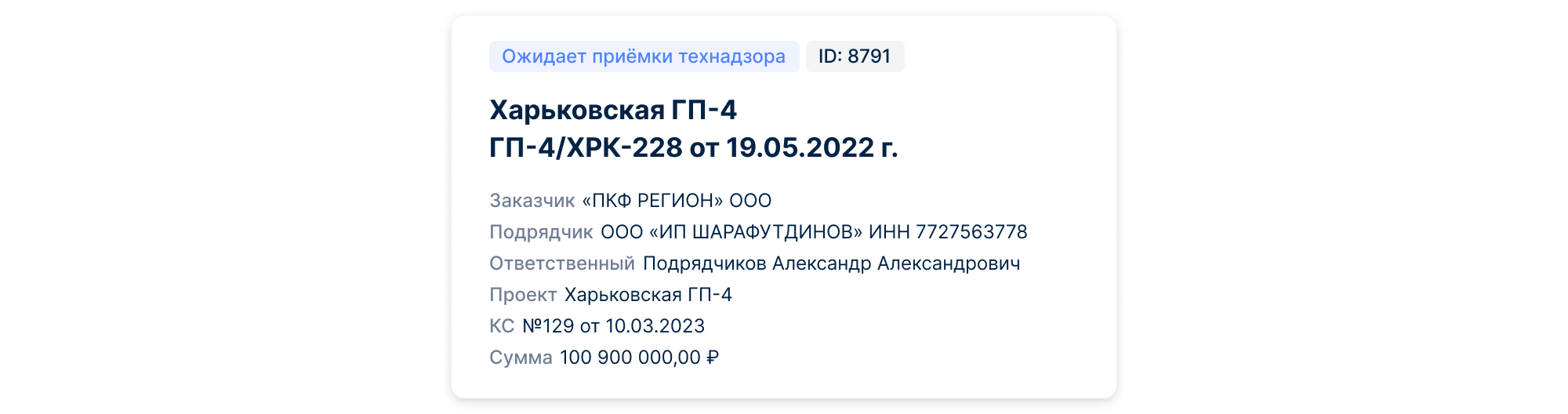

Сотрудник Технического надзора работает с теми актами, у которых стоит один из двух статусов: «Ожидает приемки технадзора» и «В работе».

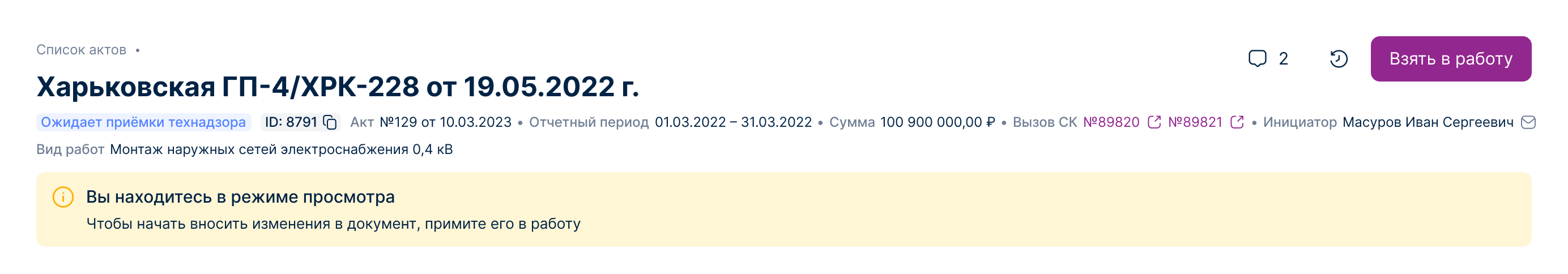

Ожидает приемки технадзора — такой статус означает, что данный акт пришёл вам на проверку от подрядчика
В работе — означает, что акт был взят в работу
Для того, чтобы открыть акт, необходимо нажать на его карточку.
Как взять акт в работу
Когда вы открываете страницу акта, он доступен только к просмотру. Для того, чтобы вы могли начать работать с актом, вам нужно нажать на кнопку Взять в работу
Разделы внутри акта

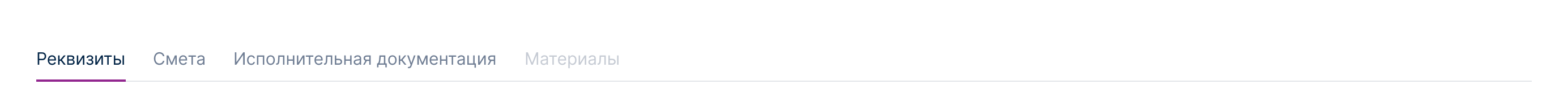

Акт состоит из четырёх разделов:
Реквизиты
Смета
Исполнительная документация
Материалы (этот раздел находится в разработке)
Ниже мы познакомимся с некоторыми из них поближе.
Смета
Смета состоит из таблицы и кнопок и полей для ее конфигурирования.
Кнопки и поля для управления сметой
Над сметой находится рад кнопок и полей, которые управляют отображением данных в смете, и кнопка для экспорта сметы в Excel.
Действия внутри таблицы
В таблице сметы можно управлять отображением видов работ и материалов, а также возможность выделять разными цветами столбцы для удобства работы
Настройки таблицы
При нажатии на шестеренку откроется окно управления таблицей
Переключатель видов работ позволяет скрыть все имеющиеся виды работ выбранного уровня
Иконка Переместить (шесть точек перед названием столбца) — позволяет перетаскивать столбцы, меняя их очередность в рамках определенного вида работ
Иконка Скрыть (глаз)— позволяет скрывать или отображать выбранный столбец
Примечание
Все настройки, связанные с конфигурированием системы, будут сохраняться в рамках текущего акта. Для сброса всех настроек нужно нажать на кнопку «По умолчанию» в блоке «Настройки».

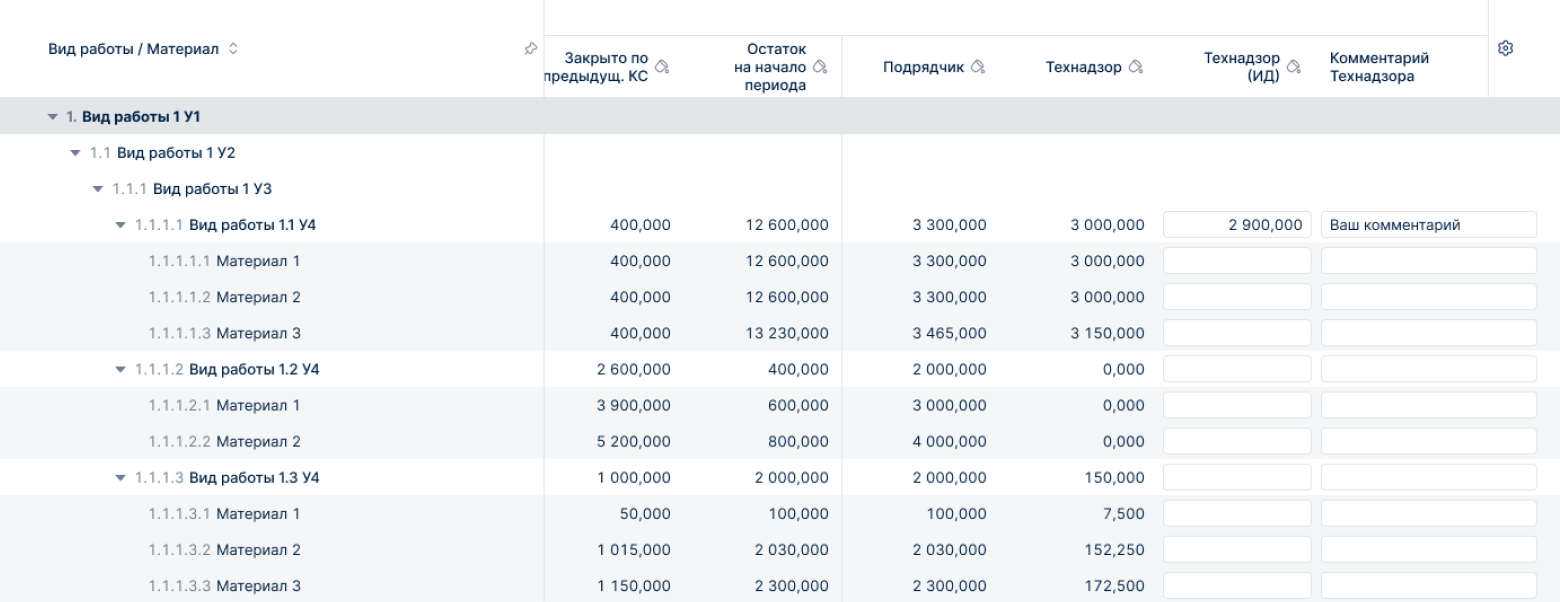

Заполнение объемов
Для заполнения объемов вам необходимо подтвердить объемы по видам работ и материалам в столбце «Технадзор (ИД)», либо внести часть объемов, к которым имеются замечания
Примечание
Это временное решение. Сейчас в разработке прием работ в АС Строителе с функцией переноса принятых работ

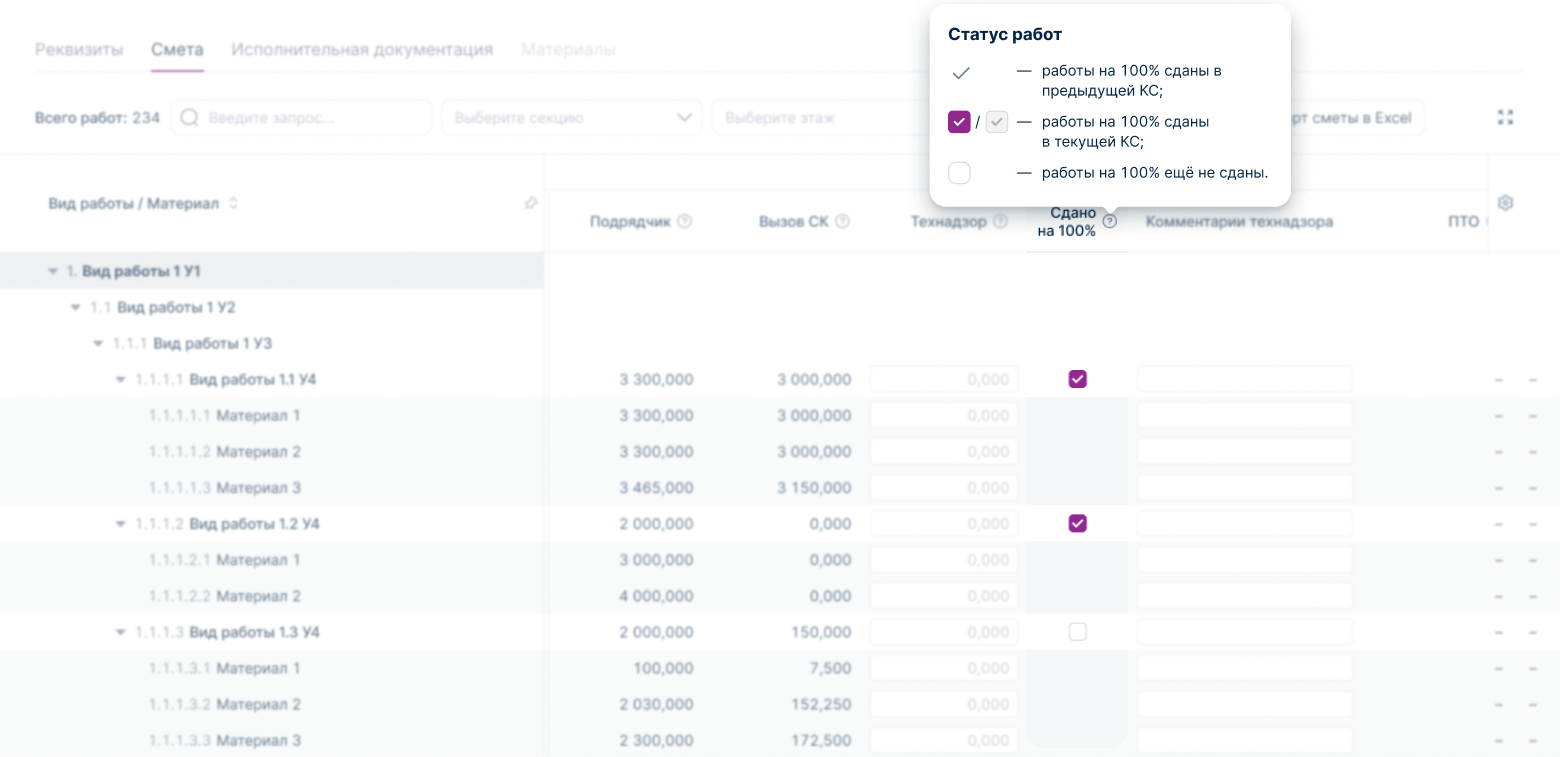

Функционал «Объем работы принят на 100%»
Для удобства работы со сметой работы, которые были сданы в прошлых выполнениях на 100%, можно заблокировать и отметить в специальной колонке. В следующие выполнения подрядчик не сможет подать эту работу для выполнения

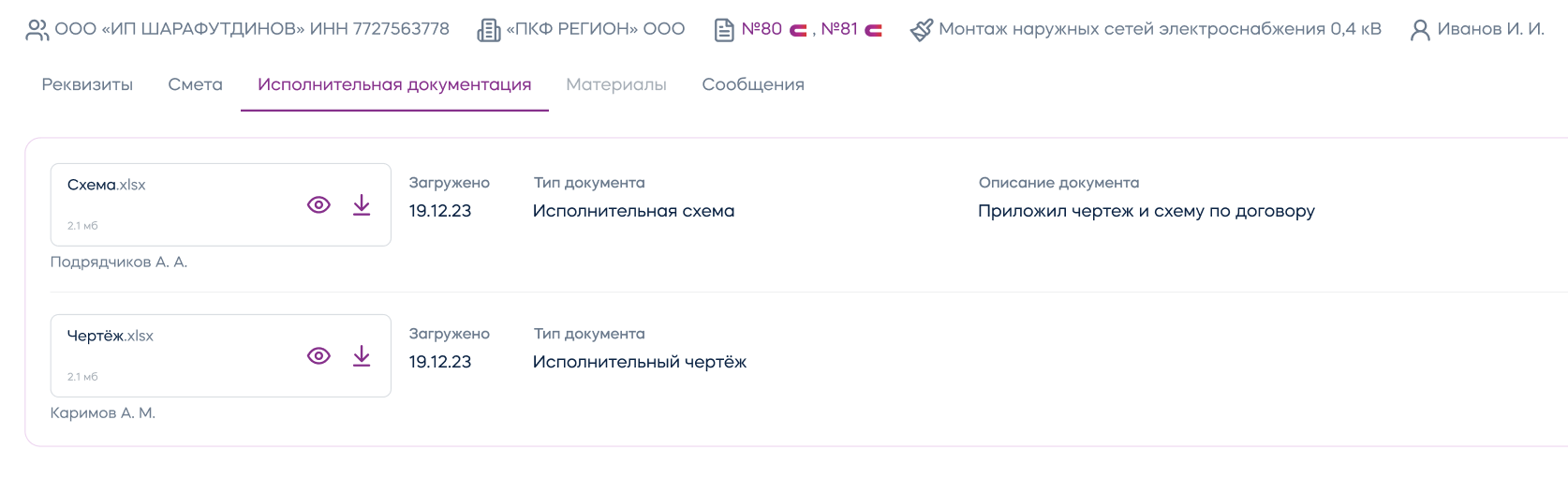

Исполнительная документация
В данном блоке подрядчик подгружает обязательный документ КС-6 (временное решение, далее будет автоматическое формирование КС-6), а также исполнительную документацию по своему фронту работ. Необходимо проверить исполнительную документацию по принятым работам. Ознакомиться с исполнительной документацией можно через значок просмотра
Продвижение акта

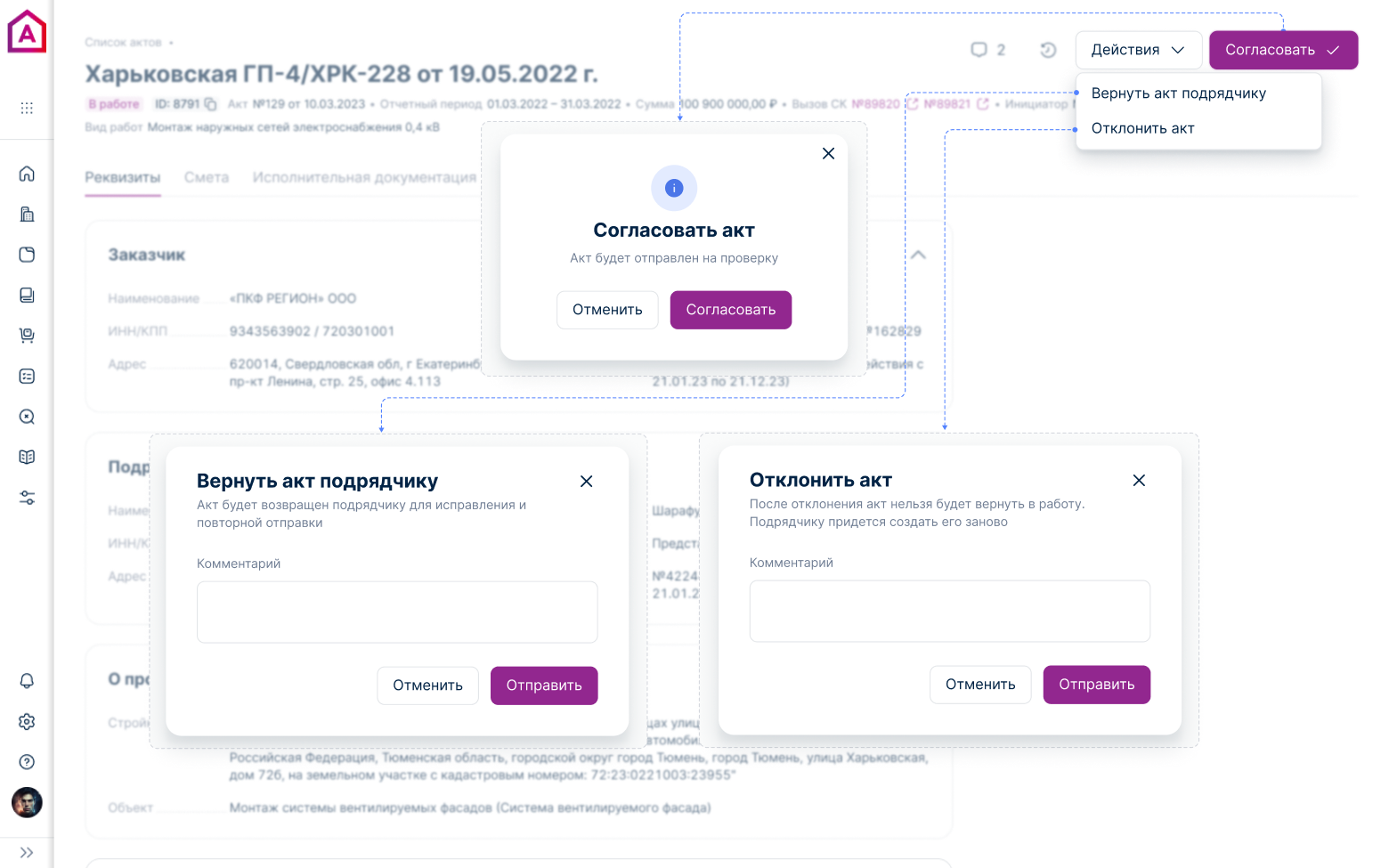

После проверки акта есть возможность на данном этапе вернуть акт на доработку через кнопку ДействияВернуть акт подрядчику
Для того, чтобы согласовать акт и направить на дальнейшее согласование, необходимо нажать кнопку Согласовать.

Согласовать означает, что сотрудник технического надзора проверил заполненные объемы подрядчика, согласен с ними и направляет акт для дальнейшей проверки сотрудниками ПТО и бухгалтерии
