Маршрут подтверждения планово-сметного сценарция в 1С ДО отделом РСУ
Начало процесса
Сотрудник РСУ вносит данные по разделу в УСО
Подтверждает объемы по работам и материалам с помощью функционала для подтверждения факта расчета вида работ в сметном сценарии на стороне УСО.

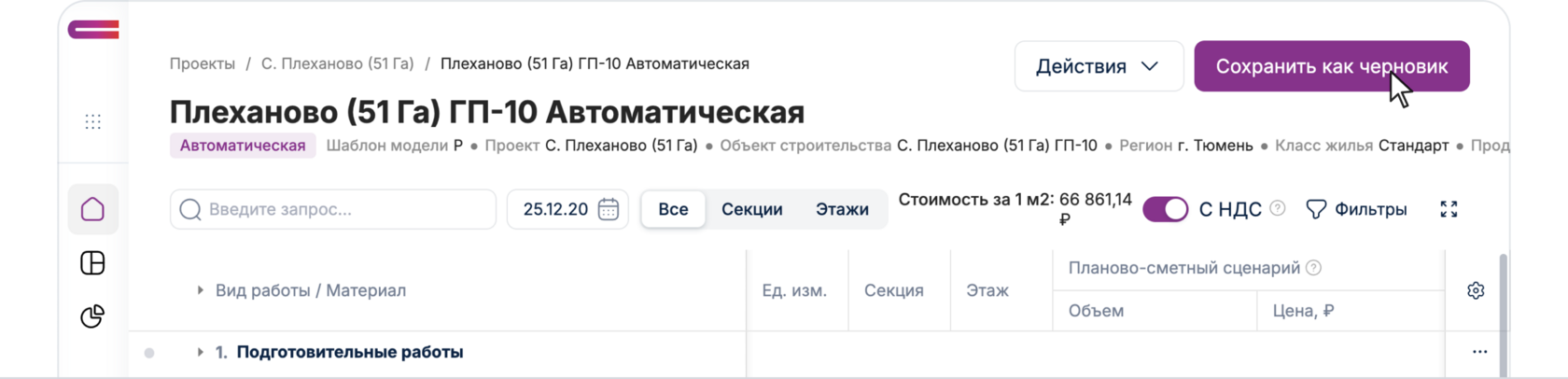

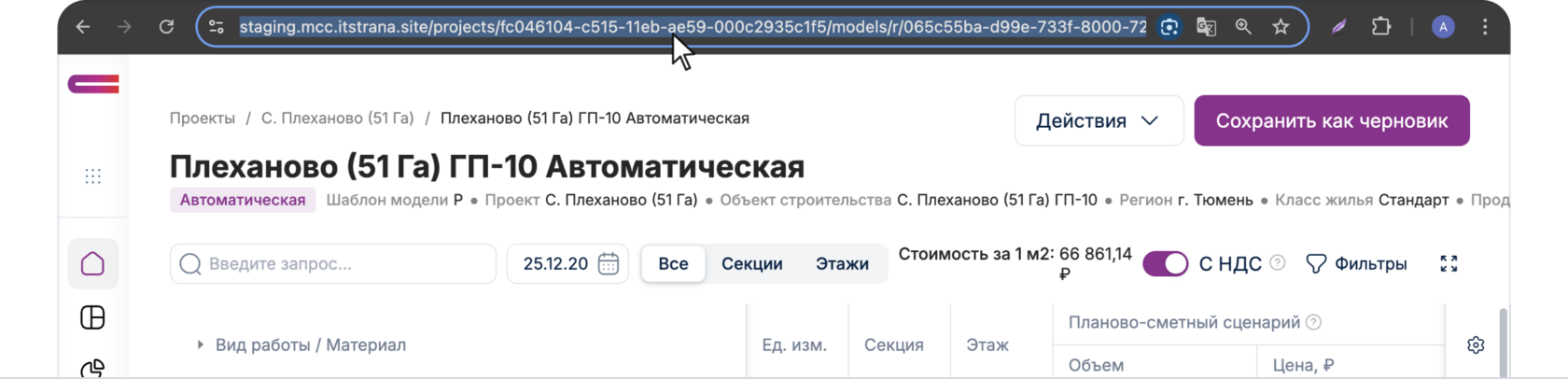

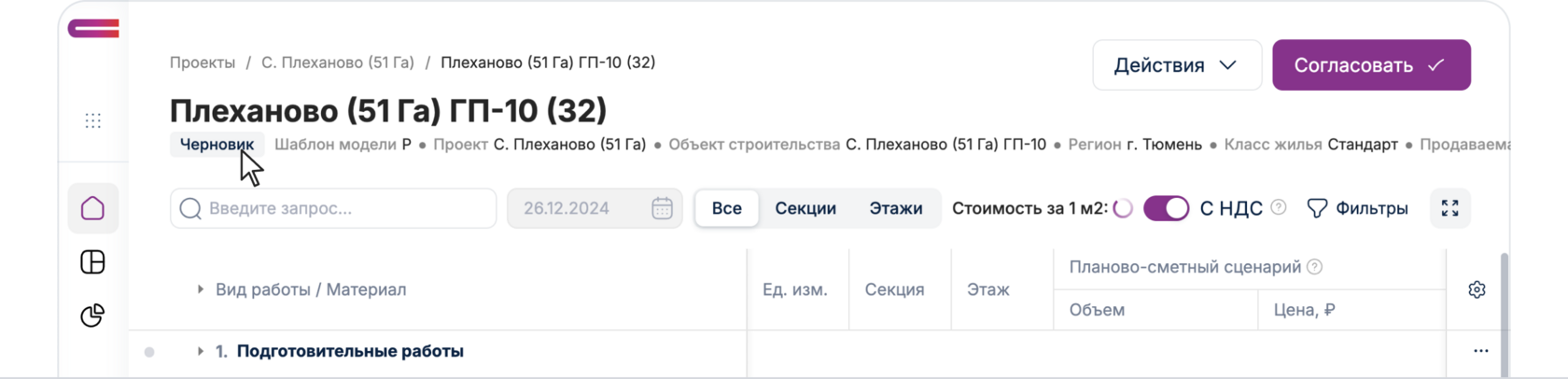

Заходит в МСС, находит нужный проект/объект, на закладке Модели открывает Автоматическую модель по интересующему объекту, сохраняет Автоматическую модель в Черновик. Копирует ссылку на модель в окне браузера.
Запуск процесса в 1С ДО

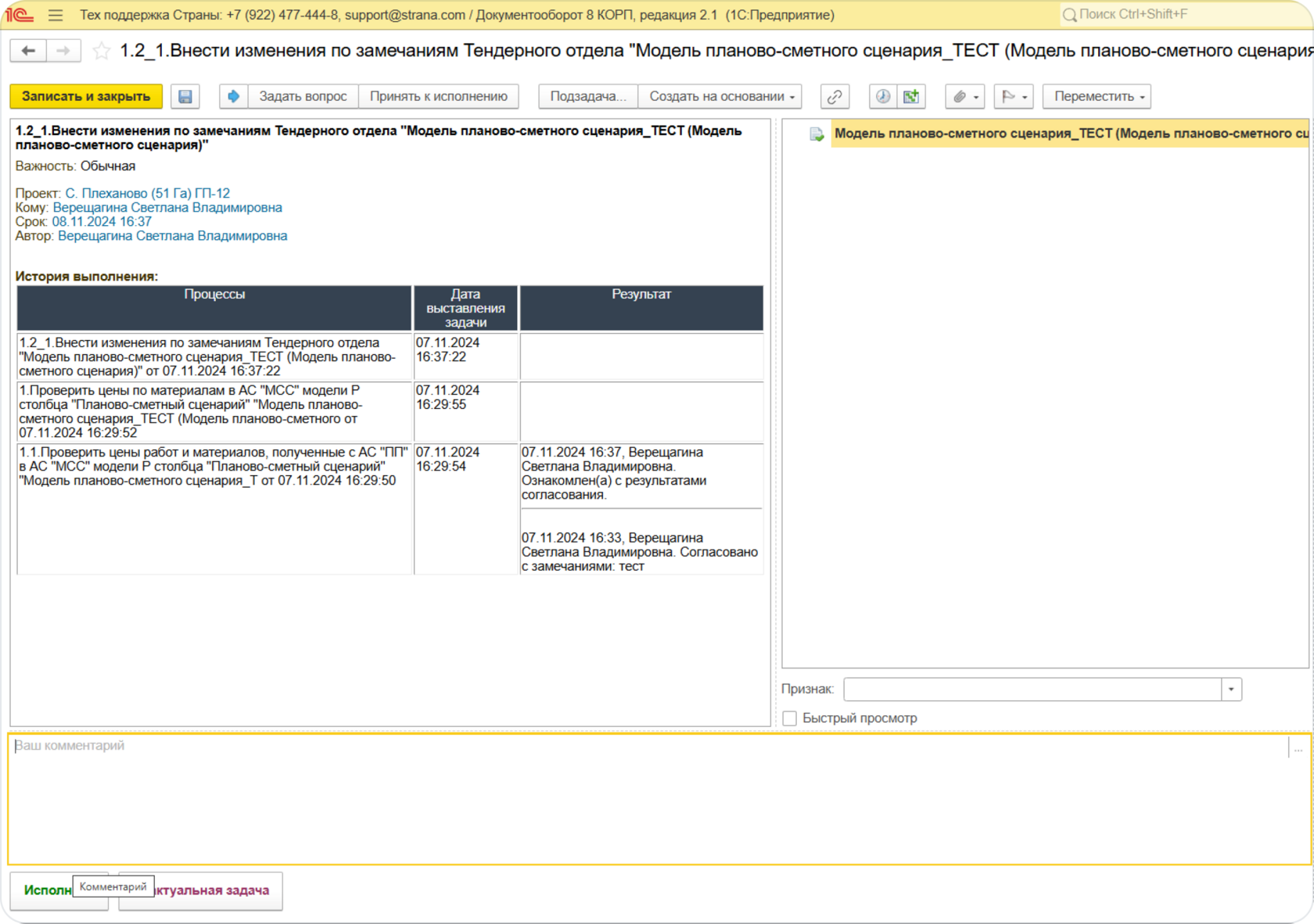

После сотрудник РСУ заходит в 1С ДО, и запускает процесс ««Проверить цены работ и материалов, полученные с АС «ПП» в AС «МСС» автоматической модели Р столбца «Планово-сметный сценарий»».
Для запуска процесса необходимо его создать для этого проходим по адресу в 1С.ДО:

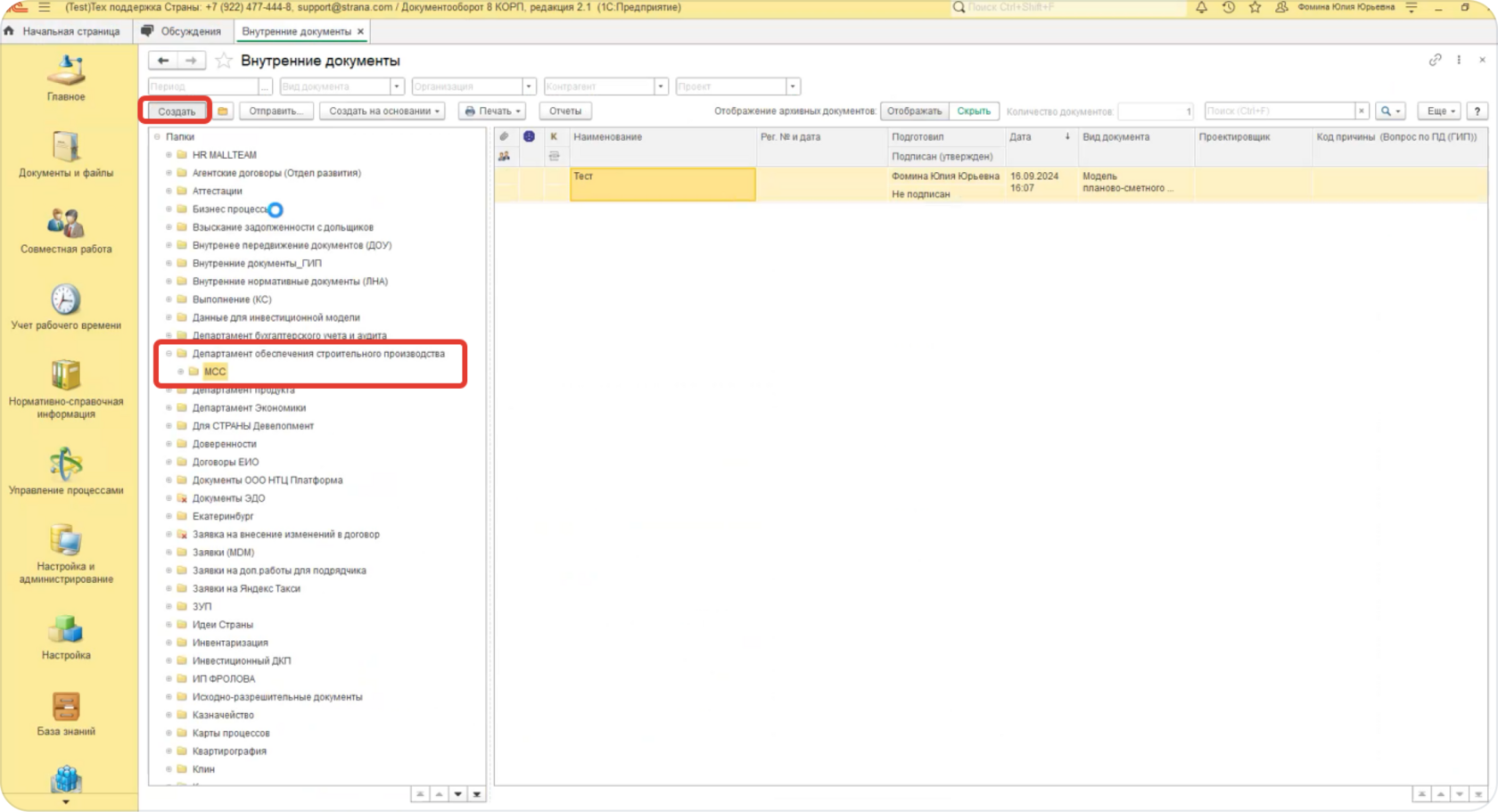

Функции ≡ → Документы и файлы → Документы внутренние → кнопка «Создать»

Ссылка в 1С.ДО на внутренние документы: e1cib/list/Справочник.ВнутренниеДокументы

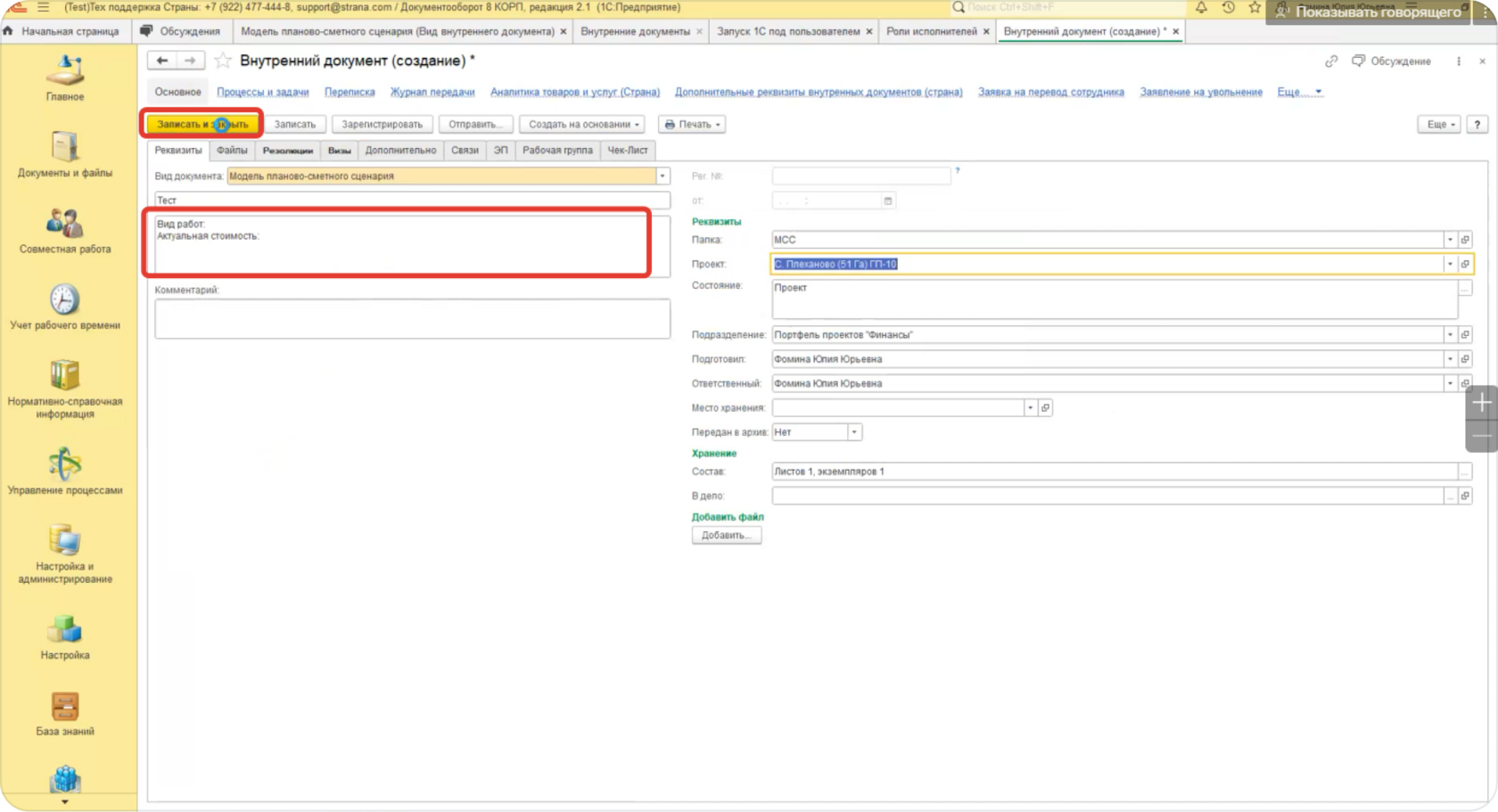

Прикрепляет к процессу согласования скопированную в п.1 ссылку на модель объекта.

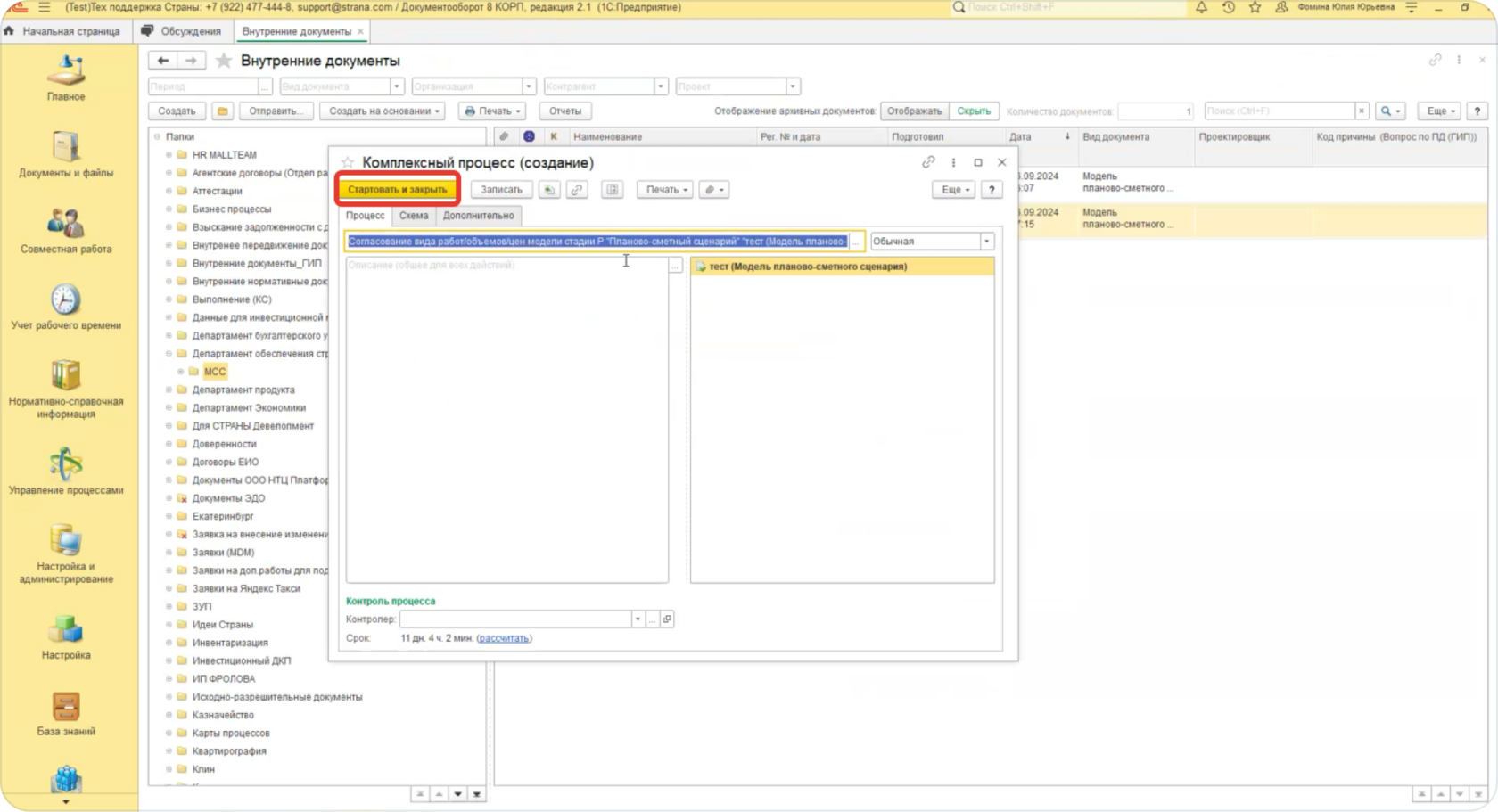

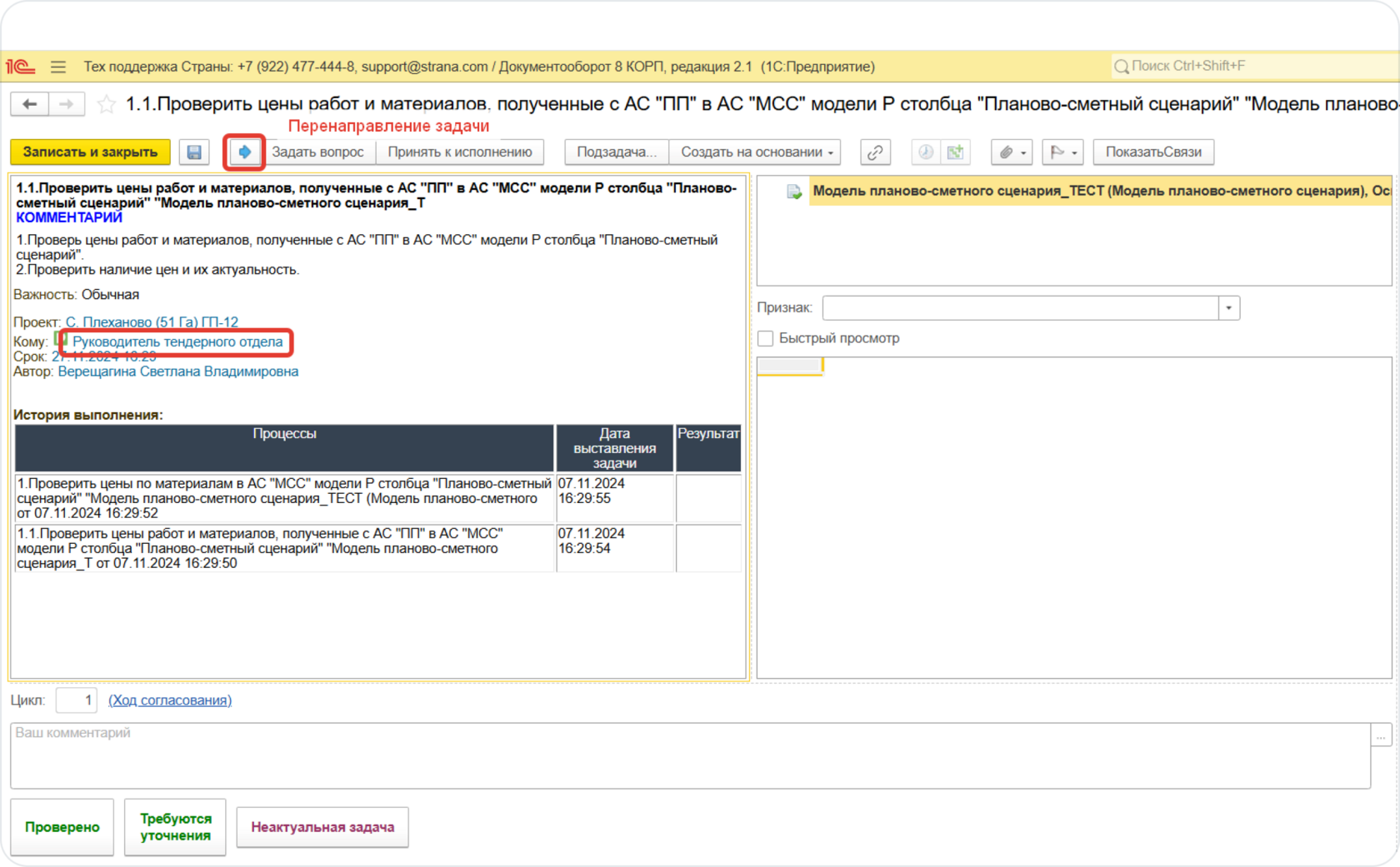

Маршрут согласования уходит в отделы МТО/УТЗ.
Подтверждение/добавление корп. цен отделами МТО/УТЗ
Подробную инструкцию по подтверждению/добавлению корп. цен можно найти по ссылке
Внесение изменений по замечаниям МТО/УТЗ
Подтверждение/отклонение модели Ответственным за процесс сотрудником
Ответственный сотрудник по расчету бюджетов СМР выполняет итоговую проверку, проверяет объемы по работам и материалам, наличие корп. цены на работы и материалы.
По кнопке действие через функцию Обновить, обновляет корп. цены в модели.
В случае необходимости отправить модель на доработку, ответственный сотрудник отжимает кнопку «Все верно» в значении «Нет», далее отжимает кнопку «Актуализировать цены», в зависимости от выбранного подразделения задача уходит на доработку в МТО и/или УТЗ
Если данные по модели корректны ответственный сотрудник отжимает кнопку «Все верно» в значении «Да».
Итоговое подтверждение

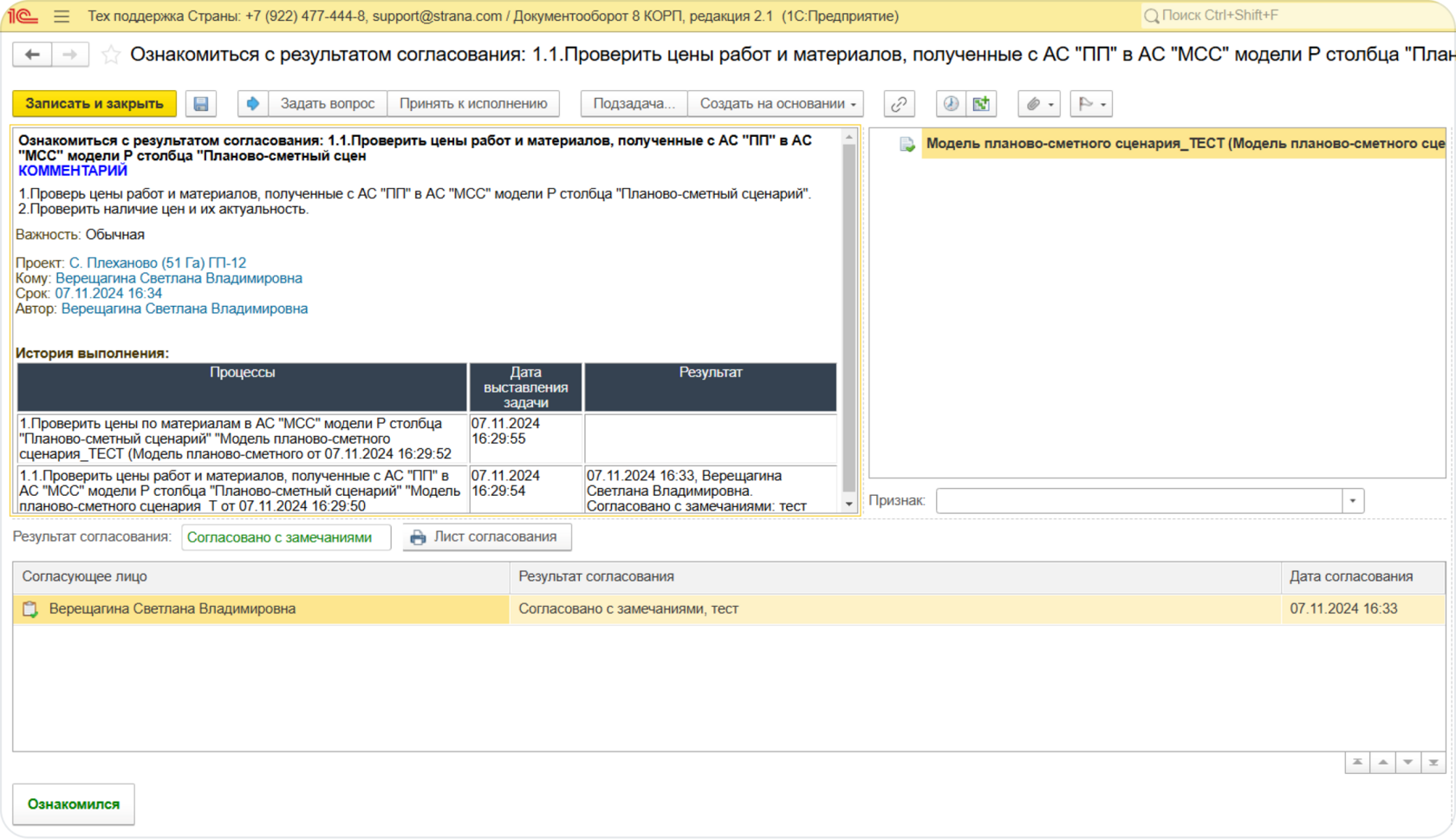

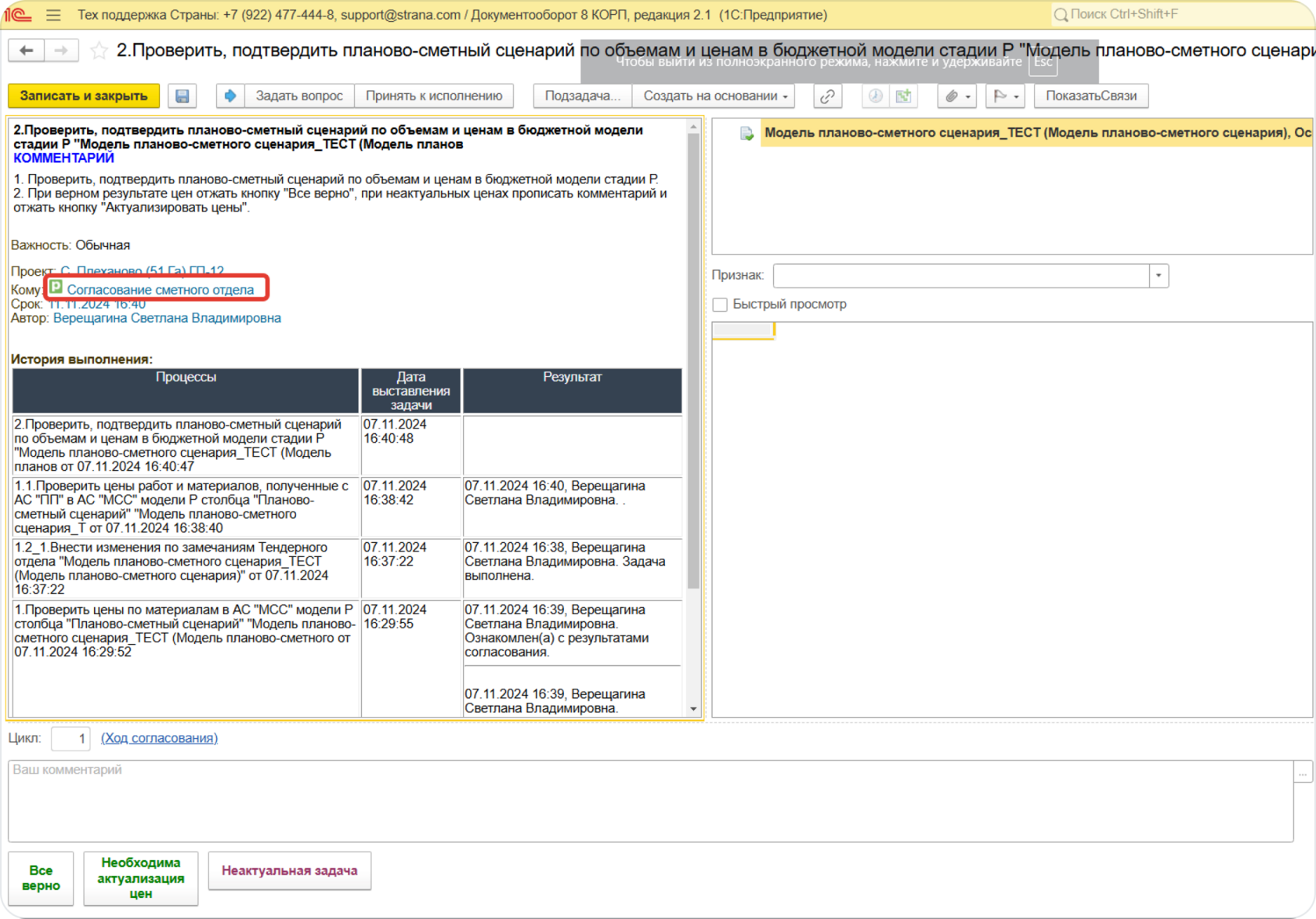

Ответственный сотрудник по расчету бюджетов СМР подтверждает планово-сметный сценарий по объемам и ценам вида работ в бюджетной модели стадии Р .

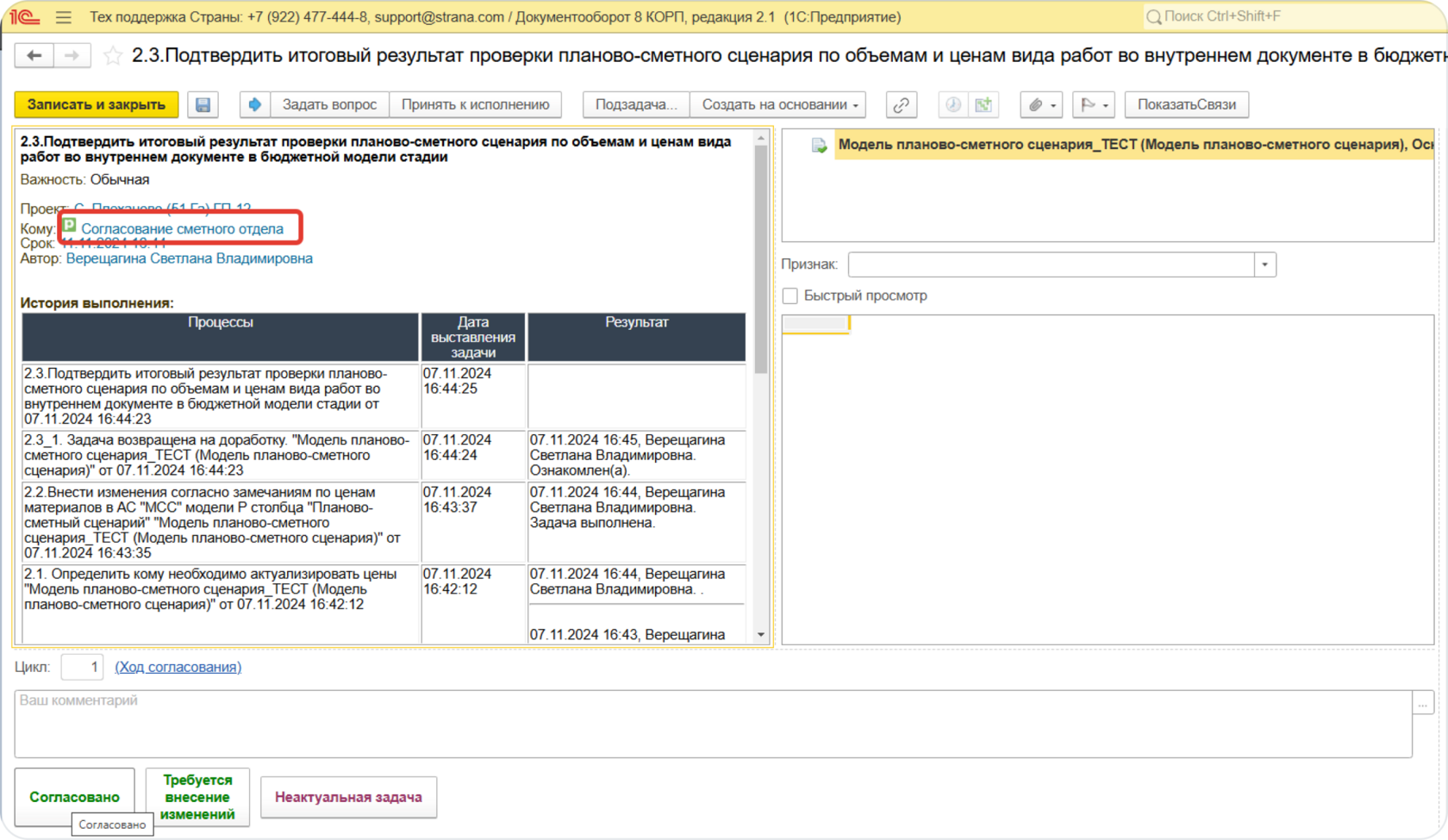

Процесс подтверждения окончен. По итогу завершения процесса на автора процесса, бюджетного контролера, руководителя отдела строительной аналитики или директора департамента экономики и финансов уходит задача на ознакомление.
Ознакомление с окончанием процесса проверки планово-сметного сценария бюджетной модели стадии Р
На автора процесса, бюджетного контроллера, руководителя отдела строительной аналитики или директора департамента экономики и финансов приходит задача «Ознакомься с подтвержденной моделью стадии Р столбца «Планово-сметный сценарий» по виду работ внутреннего документа»»
